Канбан (kanban) — это гибкая методология управления работой, которая пришла из производственных процессов Японии. Простыми словами, это визуальная система, которая помогает команде видеть весь поток задач и не тонуть в хаосе. Главная цель Канбан — визуализировать поток работ, чтобы каждая задача проходила путь от идеи до реализации гладко и предсказуемо.
В этой статье мы разберём, что такое Канбан и канбан-доска, как работают WIP-лимиты, чем Kanban отличается от Scrum, какие есть примеры досок и как внедрить метод в команде.
Канбан (kanban) — это методология управления работой, которая визуализирует поток задач и помогает команде работать без перегрузок. Простыми словами, это доска с колонками, по которым двигаются карточки с задачами.
Канбан — это не просто доска со стикерами. Это система управления потоком работ, основанная на визуализации, ограничениях WIP и улучшениях по метрикам. В отличие от Scrum, Kanban не заменяет текущий процесс, а накладывается на него, что делает внедрение максимально мягким.

Представьте ресторан. Официант принимает заказы и вешает их на специальную доску на кухне. Повара видят, какие блюда нужно приготовить, и берут в работу только то, с чем могут справиться. Когда блюдо готово, карточка снимается. Это и есть Канбан.
Ключевые термины, которые встретятся дальше:
Канбан-метод универсален: он работает в IT, маркетинге, HR, производстве и любых сферах, где есть повторяющийся процесс. Его главное преимущество — низкий порог входа и эволюционный подход к улучшениям.
Канбан придумал японский инженер Тайити Оно в Toyota в 1940-х годах для оптимизации производства. В 2000-х Дэвид Андерсон адаптировал метод для IT и разработки ПО.
На заводах Toyota Тайити Оно искал способ повысить эффективность и сократить издержки. Он придумал систему карточек (по-японски «канбан»), которые сигнализировали о необходимости пополнить запасы деталей. Деталь не производилась, пока не поступал запрос в виде карточки. Так появилась «тянущая» система, где работа выполняется только тогда, когда на неё есть спрос[reference:0].
В начале 2000-х Дэвид Андерсон адаптировал принципы Toyota для IT и разработки ПО. Его книга «Kanban: Successful Evolutionary Change for Your Technology Business» (2010) стала одной из самых продаваемых Agile-книг и заложила основу современного Kanban для knowledge work. С тех пор Kanban распространился далеко за пределы заводов: его используют в маркетинге, HR, образовании, поддержке клиентов и личной продуктивности.
В переводе с японского «канбан» (看板) означает «сигнальная карточка», «вывеска» или «рекламный щит». В русском языке встречаются варианты написания «канбан» и «kanban» — оба означают одно и то же.
В сердце Канбана лежат две идеи: визуализация и непрерывное улучшение (кайдзен). Вы не можете улучшить то, чего не видите.
Визуализация. Первый шаг — сделать весь рабочий процесс видимым для команды. Это как включить свет в тёмной комнате: сразу становятся видны препятствия, «заторы» и узкие места. Без визуализации проблемы остаются невидимыми и нерешаемыми.
Непрерывное улучшение (кайдзен). Канбан не предлагает революций. Он говорит: «Давайте начнём с того, что есть, и будем шаг за шагом делать лучше». Это эволюционный подход, который снижает сопротивление изменениям и позволяет команде органично расти.
Канбан опирается на четыре принципа: начните с того, что есть; согласитесь на эволюционные изменения; уважайте текущие роли; поощряйте лидерство на всех уровнях.

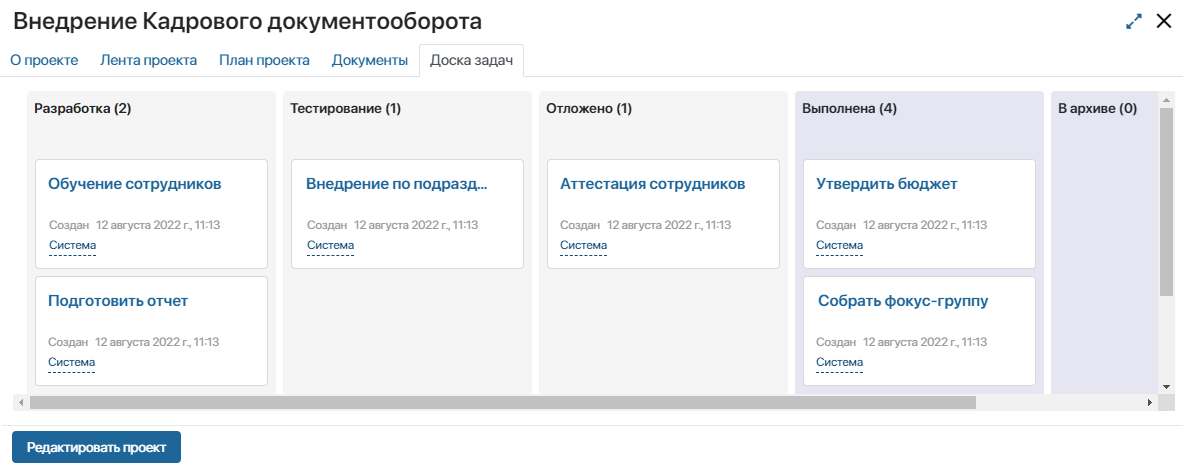

Канбан-доска — это визуальное представление рабочего процесса, разделённое на этапы в виде колонок. Каждая задача движется по колонкам слева направо, от идеи до завершения.
Доска может быть физической (маркерная доска со стикерами) или цифровой (ELMA365, Trello, Jira, Kaiten, Asana). Суть от этого не меняется: доска делает поток работ видимым для всей команды. Microsoft Learn также отмечает, что современный Kanban, разработанный Дэвидом Андерсоном в Microsoft с 2004 года, вдохновлён классической системой Toyota, но фокусируется на knowledge work, а не на производстве.
Самый простой вариант доски — три колонки:
По мере роста команды доска усложняется: появляются колонки «Анализ», «Разработка», «Тестирование», «Релиз». Главное правило: колонки должны отражать реальные этапы вашего процесса, а не абстрактную схему.
Основные элементы канбан-доски — это колонки (этапы), карточки (задачи) и Swimlanes (горизонтальные дорожки для разделения потоков).
| Элемент | Что это | Пример |
|---|---|---|
| Колонки | Этапы рабочего процесса | «Анализ», «Разработка», «Тестирование», «Релиз» |
| Карточки | Отдельная задача | Название, ответственный, срок, приоритет |
| Swimlanes | Горизонтальные дорожки для разделения потоков | «Срочные» и «Стандартные» задачи, проекты A и B |
Карточки могут содержать разную информацию: название задачи, ответственного, дедлайн, оценку сложности, теги. Цвет стикеров или карточек помогает визуально различать типы задач: баг, фича, технический долг.
Swimlanes используют, когда нужно разделить доску на несколько параллельных потоков. Например, отдельно вести задачи по разным проектам или разделить срочные и плановые работы.
WIP-лимит — это ограничение на количество задач, которые могут одновременно находиться в одной колонке. Он заставляет команду фокусироваться на завершении задач, а не на постоянном переключении.
Над колонкой «В работе» вы пишете цифру, например «3». Это значит, что команда не может взять четвёртую задачу, пока не завершит одну из трёх текущих.
Зачем это нужно:
Пример. Команда из 5 человек устанавливает WIP-лимит на колонку «В работе» — 5 задач. Если все 5 задач в работе, новый запрос ставится в очередь. Это предотвращает перегрузку и помогает быстрее завершать начатое.
Как определить оптимальный WIP-лимит. Microsoft Learn рекомендует начинать с правила «2–3 задачи на человека на этапе»: например, три разработчика × два элемента = WIP-лимит 6. Если команда постоянно нарушает лимит — он слишком низкий. Если люди простаивают — слишком высокий. Оптимальное значение подбирается экспериментально.
Тянущая система (pull system) — это принцип, при котором новая работа начинается только тогда, когда downstream-этап освободился. В отличие от push-системы, где все работают «на полную», pull-система не даёт задачам скапливаться в перегруженных колонках.
В Kanban работа «вытягивается»: когда колонка «Тестирование» освобождается, она может «забрать» задачу из «Разработки». Если тестирование перегружено, разработка не может начать новую задачу — вместо этого разработчик помогает тестировщику.
Схема работы pull-системы:
Push-система (без лимитов):
Requests → Dev → Review → Test → Done
↑
очередь растёт ←
Pull-система (WIP-лимиты):
Requests → Dev (2) → Review (2) → Test (2) → Done
↑
колонка занята — Dev не может начать новоеГлавный эффект: узкое место становится видимым в первый же день, а не в дедлайн.
Kanban — это непрерывный поток без фиксированных итераций и обязательных ролей. Scrum — это спринты фиксированной длины с чёткими ролями и событиями.
| Параметр | Kanban | Scrum |
|---|---|---|
| Итерации | Непрерывный поток, без фиксированных итераций | Фиксированные спринты: 1–4 недели |
| Роли | Нет обязательных ролей | Product Owner, Scrum Master, Development Team |
| Метрики | Cycle Time, Lead Time, Throughput | Velocity, Burndown Chart |
| Гибкость к изменениям | Приоритеты можно менять в любой момент | Нежелательно менять задачи внутри спринта |
| Встречи | Рекомендуются, но не обязательны | Строго обязательные события Scrum |
| Фокус | Предсказуемость и эффективность потока | Создание ценного инкремента продукта |
Atlassian отмечает, что Kanban фокусируется на непрерывном потоке и ограничениях WIP, а Scrum использует спринты фиксированной длины и определённые роли. Оба фреймворка нацелены на повышение эффективности, но различаются в ритме работы и управлении изменениями.
Когда выбрать Kanban:
Когда выбрать Scrum:
Scrumban. Можно совмещать Kanban и Scrum. Команды используют структуру Scrum (спринты, роли), а внутри спринтов работают по Kanban: доска, WIP-лимиты, управление потоком. Это делает процесс гибче и нагляднее. Подробнее — в статье про Scrum.
Основные метрики Канбана — Lead Time, Cycle Time, Throughput и Cumulative Flow Diagram (CFD). Они помогают понять, как быстро задачи проходят через процесс и где возникают задержки.
| Метрика | Что показывает | Как использовать |
|---|---|---|
| Lead Time (время выполнения) | Время с момента появления запроса до завершения задачи | Показывает общую скорость доставки ценности |
| Cycle Time (время цикла) | Время активной работы над задачей | Показывает скорость выполнения работы командой |
| Throughput (пропускная способность) | Количество завершённых задач за период | Для прогнозов и оценки загрузки |
| CFD (диаграмма совокупного потока) | Распределение задач по статусам во времени | Для выявления узких мест и перегрузок |
Lead Time vs Cycle Time. Lead Time — время с момента появления запроса до полного завершения задачи. Cycle Time — время, которое задача находится в активной работе. Если Cycle Time маленькое, а Lead Time большое — задачи долго лежат в ожидании начала.
CFD (Cumulative Flow Diagram). Диаграмма совокупного потока показывает, сколько задач находится в каждом этапе процесса на протяжении времени. Каждый слой графика — это колонка доски. По CFD моментально видно:
Пример расчёта Cycle Time. Если в работе (WIP) находится 20 задач, а пропускная способность (Throughput) — 5 задач в неделю, средний Cycle Time = 20 ÷ 5 = 4 недели. Формула: Cycle Time = WIP ÷ Throughput.
Внедрение Канбана включает четыре шага: визуализация текущего процесса, установка WIP-лимитов, настройка системы обратной связи и отслеживание метрик.
Соберите команду и разберите, как задача проходит путь от идеи до завершения. Не улучшайте процесс — просто фиксируйте.
Мини-кейс: команда контент-маркетинга. Их процесс:
Эти этапы становятся колонками доски. Все текущие задачи на стикерах — в соответствующие колонки.
Чек-лист:
После визуализации вы увидите, что в «In Progress» скопилось слишком много задач. Задача команды — договориться об ограничениях. Microsoft Learn рекомендует начать с 2–3 задач на человека на каждом этапе и постепенно снижать лимит, чтобы быстрее выявлять узкие места.
Канбан не требует обязательных встреч, но без регулярной синхронизации он не заработает. Подойдут короткие ежедневные встречи у доски (до 15 минут). Три вопроса:
Также рекомендуется проводить ретроспективы раз в 2 недели, чтобы улучшать сам процесс.
Цель — не контроль людей, а понимание поведения потока. Собирайте Lead Time, Cycle Time и Throughput, анализируйте тренды и используйте их как основу для изменений.
Kanban-доска — это инструмент прозрачности, а не слежки. Неэтичное использование Kanban для микроменеджмента подрывает доверие команды и противоречит принципам Agile.
Прозрачность Kanban-доски — это палка о двух концах. С одной стороны, она помогает команде видеть поток и улучшать процесс. С другой — руководитель может использовать доску для микроменеджмента: проверять, почему задача не двигалась вчера, требовать объяснений по каждой карточке, устраивать «разборы» на ежедневных встречах.
Признаки неэтичного использования Kanban:
Исследования показывают, что в командах, где Kanban используется для микроменеджмента, уровень доверия и вовлечённости падает, а текучесть кадров растёт. Agile-принципы подразумевают доверие к команде и самоорганизацию, а не контроль каждого шага.
Как использовать Kanban этично:
Главные ошибки — слишком сложная доска с самого начала, игнорирование WIP-лимитов и отсутствие анализа метрик и непрерывных улучшений.
| Ошибка | Как избежать |
|---|---|
| Слишком сложная доска с самого начала. Команды создают доски из 10–15 колонок, что пугает и замедляет работу. | Начните с простого — трёх колонок достаточно для старта. |
| Игнорирование или нарушение WIP-лимитов. Команда продолжает набирать задачи, и доска превращается в хаос. | WIP — закон. Если достигнут лимит, берёмся за завершение текущего. |
| Нет анализа метрик и непрерывных улучшений. Без этого Канбан превращается в визуальный список дел. | Регулярные ретроспективы, анализ метрик и фиксация конкретных улучшений. |
Чанк: Для работы с Канбан-досками используют физические доски со стикерами и цифровые инструменты: ELMA365 Проекты, Trello, Jira, Asana, Kaiten, Битрикс24.
| Инструмент | Особенность |
|---|---|
| ELMA365 Проекты | Low-code платформа для управления проектами с канбан-досками, WIP-лимитами и встроенной аналитикой (CFD, Cycle Time, Lead Time). Интеграция с бизнес-процессами, CRM и задачами компании — канбан-доска становится частью единого цифрового контура, а не отдельным инструментом. |
| Trello | Идеален для начинающих и небольших команд. Прост, нагляден. WIP-лимиты — через Power-Ups. |
| Jira | Стандарт для IT-команд. Глубокая настройка, мощная аналитика. Интерфейс сложный для новичков. |
| Asana | Популярна среди маркетинговых и креативных команд. Удобные доски, таймлайны, фильтры. |
| Kaiten | Российский сервис для управления несколькими потоками. Поддерживает связи между досками и аналитику. |
| Битрикс24 | Подходит для бизнеса с интеграцией задач и CRM. Включает канбан-доски для проектов. |
Критерии выбора цифровой доски:
Канбан — это не просто доска со стикерами. Это система управления потоком работ, основанная на визуализации, ограничениях WIP, улучшениях по метрикам и культуре участия. Канбан-метод универсален: он работает в IT, маркетинге, HR, производстве и любых сферах, где есть повторяющийся процесс.
Главное преимущество Канбана — низкий порог входа. Вам не нужно ломать процессы или переучивать команду: просто визуализируйте текущий поток и начните двигать карточки. Со временем добавьте WIP-лимиты, метрики и регулярные улучшения — и вы увидите, как поток становится предсказуемым.
Попробуйте создать свою первую канбан-доску уже сегодня. Вы удивитесь, сколько нового о своей работе вы увидите всего через пару часов наблюдения за потоком.
Канбан — это методология управления работой, которая визуализирует поток задач через доску с колонками. Задачи двигаются по колонкам слева направо, а WIP-лимиты не дают команде перегружаться.
Это базовый принцип Канбана. Команда берёт новую задачу только когда у неё появляется ресурс — то есть когда завершена предыдущая работа и WIP-лимит это позволяет. Это предотвращает перегрузку и обеспечивает плавный поток.
Нет. Канбан не вводит обязательных ролей. Команда работает в своей существующей структуре. Со временем могут появиться неформальные роли — например, человек, который следит за метриками или фасилитирует встречи.
Для старта используйте правило: 2–3 задачи на человека на этапе. Например, три разработчика × два элемента = WIP-лимит 6. Если команда постоянно нарушает лимит — он слишком низкий. Если люди простаивают — слишком высокий. Оптимальное значение подбирается экспериментально.
Да, это распространённая практика. Команды используют структуру Scrum (спринты, роли), а внутри спринтов работают по Канбану: доска, ограничения WIP, управление потоком. Это делает процесс гибче и нагляднее.
Обычный список задач просто фиксирует, что нужно сделать. Канбан — это система управления потоком, которая визуализирует процесс, ограничивает WIP и помогает выявлять узкие места.
Основные метрики — Lead Time, Cycle Time, Throughput и Cumulative Flow Diagram (CFD). Они помогают понять, как быстро задачи проходят через процесс и где возникают задержки.
Начните с визуализации текущего процесса: соберите команду и опишите реальные этапы работы. Затем установите WIP-лимиты, настройте короткие ежедневные встречи и начните отслеживать метрики — Lead Time, Cycle Time и Throughput.
Популярные инструменты: Trello (для начинающих), Jira (для IT-команд), Asana (для маркетинга), Kaiten (для сложных потоков) и Битрикс24 (для бизнеса с CRM). Начать можно даже с обычной маркерной доски.
Kanban — это непрерывный поток без фиксированных итераций и обязательных ролей. Scrum — это спринты фиксированной длины (1–4 недели) с чёткими ролями (Product Owner, Scrum Master, Development Team) и обязательными событиями.
