Пока рынок стабилен, отсутствие закупочной стратегии почти незаметно: тендеры проводятся, договоры продлеваются, рост цен не опережает инфляцию. Но как только рынок разворачивается, поставщик выходит с повышением на 25%, привычный маршрут закрывается, срок поставки складской техники увеличивается с восьми недель до девяти месяцев, компании нужна карта решений, чтобы оперативно реагировать на изменения.
Закупочная категорийная стратегия — это заранее принятые решения о том, как компания закупает конкретную категорию: сколько держать поставщиков, на какой срок фиксировать цены, что делать при росте рынка, где точка отказа от поставщика. Это компас стратегии закупочной деятельности, который дает ответы по трем направлениям: что именно закупаем, у кого и когда.
В статье разберем, зачем нужны закупочные стратегии, как разработать категорийную стратегию закупок, в каких категориях она действительно необходима и как принимать решения, если стратегии нет, а кризис уже наступил.
В подготовке статьи приняли участие авторы профессионального сообщества «Спроси у Закупщика» — Полина Федюк и Татьяна Игнатова. Материал основан на их практической экспертизе в области управления закупками и автоматизации закупочных процессов.
Содержание
Закупочная категорийная стратегия — это документ или набор правил, который определяет подход компании к управлению конкретной закупочной категорией. В отличие от разового тендера, стратегия описывает не одну закупку, а модель работы с категорией на горизонте одного-трех лет.
В такой стратегии фиксируют границы категории, структуру расходов, пул поставщиков, ценовую модель, условия договоров, риски, сценарии переключения и правила пересмотра. Иначе говоря, закупочные стратегии помогают компании заранее определить, как действовать в типовых и кризисных ситуациях, а не принимать решения каждый раз с нуля.
Стратегия закупочной деятельности особенно важна для категорий с большим бюджетом, высокой зависимостью от поставщиков, волатильными ценами, сложной логистикой или критичным влиянием на операционные процессы. В этих случаях ошибка в модели закупки может стоить дороже, чем разница в цене между поставщиками.
Категорийная стратегия отвечает на один вопрос: как компания будет закупать эту категорию в ближайшие один-три года и почему именно так. Все остальное — анализ рынка, сегментация поставщиков, расчеты — лишь обоснование ответа. Ценность стратегии проявляется в четырех вещах.
Главное свойство стратегии — она переносит момент принятия решения из кризиса в спокойное время. Вопрос «что делать, если единственный перевозчик поднимет тариф на 30%» решается за полгода до того, как это случится: находится альтернатива, тестируется на небольшом объеме, в договоре фиксируется право переключить объем. Когда повышение приходит, у закупок есть не аргументы, а альтернатива и сильная переговорная позиция.
В разрывах логистических цепочек это видно отчетливее всего. Компании с прописанным вторым маршрутом и квалифицированным перевозчиком переключались за две-три недели. Остальные в это время искали контакты, проверяли контрагентов, согласовывали поставщиков в службе безопасности и объясняли производству, почему сырье не приедет.
Стратегия дает повторяемый эффект: консолидация объема по нескольким юридическим лицам, переход к рамочным договорам, изменение модели потребления. Эти решения нельзя принять внутри одной закупки, они требуют горизонта.
Пример из клининга: тендер по одному региону дает снижение ставки на 5–7%, а консолидация всех объектов в два-три федеральных контракта с единым нормативом за квадратный метр — 15–20%, потому что меняет не цену, а модель закупки. Разница в том, что первое решение принимает закупщик, а второе — компания.
Стратегия фиксирует не только то, как закупать, но и то, чего компания не готова допустить: зависимости от одного поставщика выше определенной доли, отсутствия запаса по критичным позициям, контрактов без формулы индексации. Риск-менеджмент превращается в набор конкретных ограничений.
Показательна складская техника. Компании, которые держали в стратегии требование о двух одобренных производителях и локальном сервисном партнере, при уходе одного из брендов теряли недели. Те, кто работал с единственным поставщиком «потому что дешевле», — месяцы: техника осталась без сервиса и запчастей, а замена парка требовала бюджета, которого в моменте не было.
Стратегия согласуется с внутренним заказчиком, и это ее недооцененная функция. Когда маркетинг заранее подписался под работой с пулом из четырех агентств по рейт-картам, спор о выборе подрядчика на конкретный проект не возникает. Без стратегии каждая закупка превращается в переговоры не с рынком, а с собственным заказчиком.
Разница между рабочей стратегией и презентацией в том, что первая содержит решения, а вторая — анализ. Ниже — последовательность, которая помогает разработать именно рабочую закупочную категорийную стратегию.
Работа начинается со сбора фактических затрат за последние 2–3 года в разрезе поставщиков, юридических лиц, объектов и подкатегорий.
Здесь почти всегда обнаруживается неожиданное: закупки одного и того же у трех поставщиков, разные цены на идентичную услугу в соседних регионах, «хвост» из десятков мелких контрагентов на 5% объема и 60% транзакций.
Границы категории важнее, чем кажется. Если «логистика» — одна категория, стратегия получится общей и бесполезной. Разделите ее на международные перевозки, магистральные, последнюю милю и складскую обработку — у каждой окажется свой рынок, свои поставщики и свои рычаги.
Минимум: количество реальных игроков, структура их затрат, барьеры входа, зависимость от импорта и валюты, загрузка мощностей. Ключевой вопрос — кто в категории сильнее, покупатель или поставщик. От ответа зависит вся конструкция стратегии.
Здесь же оценивается доля компании в выручке поставщика. Если она ниже 5%, на индивидуальные условия рассчитывать не стоит — нужна консолидация объема или смена сегмента поставщиков. Если выше 30%, возникает обратный риск: поставщик становится финансово зависимым, и его проблемы становятся вашими.

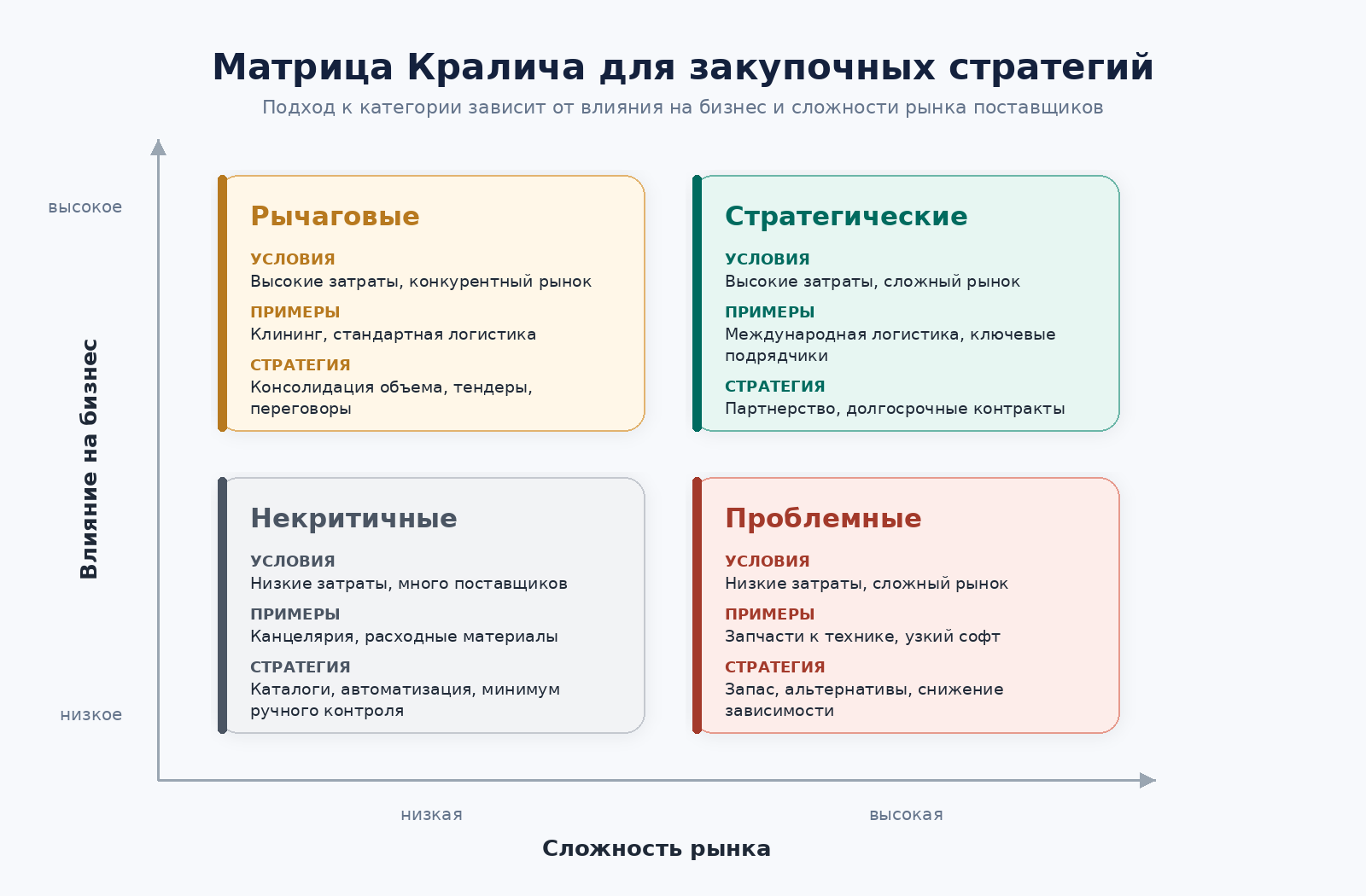

Классический инструмент, который не устарел: категории раскладываются по двум осям — влияние на бизнес и сложность рынка. Влияние на бизнес оценивают через долю в затратах и критичность для операций, сложность рынка — через число поставщиков и барьеры переключения. Для каждого из четырех квадрантов нужна своя стратегия.

Матрица Кралича помогает выбрать закупочную стратегию для категории с учетом ее влияния на бизнес и сложности рынка поставщиков
| Тип категории | Особенности | Подход в закупочной стратегии |
|---|---|---|
| Некритичные | Низкое влияние на бизнес и простой рынок поставщиков | Упрощение закупки, каталоги, автоматизация типовых заявок |
| Рычаговые | Высокий объем затрат и достаточная конкуренция | Конкурентные процедуры, консолидация объема, жесткие переговоры |
| Проблемные | Низкая доля в затратах, но высокий риск поставки | Запасы, альтернативные поставщики, контроль доступности и сроков |
| Стратегические | Высокое влияние на бизнес и сложный рынок | Долгосрочные отношения, совместное планирование, сценарии риска |
Важный нюанс: категории меняют свое местоположение в матрице со временем. Кризис двигает категории вправо: рычаговое становится стратегическим. Стандартная логистика на международном направлении при закрытии маршрутов мгновенно переезжает из квадранта «жестких переговоров» в квадрант «сохранить любой ценой». Стратегия должна описывать это движение заранее.
Это ядро стратегии, и именно его чаще всего подменяют анализом. Решения должны быть конкретными:
Тест на работоспособность: сможет ли категорийный менеджер, читая стратегию, принять решение по конкретной ситуации без обращения к руководству. Если нет — это обзор рынка, а не стратегия.
Раздел, который раньше писали формально, теперь стал одним из главных. Достаточно двух-трех сценариев с конкретными действиями: что делаем при росте цен выше порога, при уходе ключевого поставщика, при закрытии маршрута или срыве сроков.
Формулировки — в виде триггеров и действий, а не намерений. Не «в случае осложнений рассмотрим альтернативных поставщиков», а «при росте тарифа выше индекса на 10 п.п. переключаем 40% объема на второго перевозчика, предквалификация которого поддерживается ежегодно».
Стратегия без подписи внутреннего заказчика и финансов не работает: при первом конфликте интересов ее проигнорируют. И у нее должен быть владелец с именем — категорийный менеджер, отвечающий за исполнение и обновление. Стратегия без владельца устаревает за один цикл.
Разрабатывать закупочные стратегии по каждой категории избыточно: так ресурсов не хватит ни одной команде. Есть признаки, по которым категория попадает в приоритет.
Отдельно о частоте пересмотра. На стабильном рынке стратегия живет два-три года. При высокой инфляции и перестройке цепочек горизонт сжимается до года, а ценовые механизмы пересматриваются ежеквартально. Стратегия, не обновлявшаяся с докризисного периода, опаснее ее отсутствия: она создает ложное ощущение управляемости.
Ситуация, знакомая большинству команд: поставщик прислал уведомление о повышении цен на 25% со вступлением через две недели, а стратегии по направлению не существует. Разрабатывать ее поздно, потому что решение нужно принять за несколько дней. Вот последовательность, которая позволяет действовать осмысленно без стратегии.
Первый шаг — отделить срочное от важного. Фильтр: что произойдет, если не принимать решение две недели. Если ничего критичного, решение не срочное и его лучше принимать после минимального анализа. Если останавливаются производство или отгрузки, логика другая: сначала обеспечить непрерывность любой ценой, оптимизировать потом.
Типичная ошибка — реагировать на срочность поставщика как на свою. Уведомление с дедлайном в две недели — это переговорный прием, а не физическое ограничение. Действующий договор чаще всего продолжает действовать: первое, что стоит сделать, — открыть его и проверить условия изменения цены.
Три вопроса, ответы на которые можно получить за день:
Третий вопрос решается парой звонков коллегам из других компаний и запросом двух-трех предложений от альтернативных поставщиков. Если рынок вырос у всех — это разговор о размере повышения. Если только у вашего поставщика — разговор о том, останется ли он поставщиком.
При резкой инфляции поставщики часто переносят рост одной составляющей затрат на всю стоимость. Это самое уязвимое место их аргументации и самый быстрый способ сократить повышение.
Классический случай в логистике: перевозчик требует поднять тариф на 20%, объясняя это ростом стоимости топлива. Аргумент убедителен ровно до момента, пока не открывается договор, где зафиксирована структура тарифа: топливная составляющая — 30% стоимости перевозки. Значит, даже если топливо подорожало на 20%, справедливое повышение составляет 20% × 30% = 6%. Остальные 70% тарифа — зарплата водителей, амортизация, лизинг, накладные — к топливным котировкам отношения не имеют.
Формула: Обоснованное повышение = Рост стоимости составляющей, % × Доля составляющей в структуре цены, %
Расчет занимает пятнадцать минут и не требует стратегии — только договора и здравого смысла. Так же он работает в клининге, где рост МРОТ влияет на фонд оплаты труда, но не на материалы и накладные, и в маркетинге, где подорожание съемочного оборудования не влияет на стоимость копирайтинга.
Ключевой принцип кризисных решений: не превращать временную ситуацию в постоянные обязательства. Если рынок перегрет, а альтернатив нет, соглашайтесь на повышение, но на короткий срок и с механизмом обратного пересмотра. Условие «фиксируем новую цену на шесть месяцев с обязательным пересмотром по индексу» стоит дороже любой скидки: оно оставляет возможность вернуться к разговору, когда рынок остынет.
Встречается и обратная ошибка: в панике подписываются трехлетние контракты по пиковым ценам, чтобы «зафиксировать хоть что-то». Через год рынок нормализуется, а обязательства остаются. Правило простое: чем выше неопределенность, тем короче горизонт обязательств.
Когда цену снизить невозможно, остаются другие параметры сделки, и в кризис они часто ценнее скидки:
Пример со складской техникой: при срыве сроков поставки погрузчиков компания не добилась сокращения срока, но обменяла подписание годового сервисного контракта на подменную технику на весь период ожидания. Прямой экономии здесь нет, но склад продолжил работать — это и было целью.
Последний шаг занимает полчаса и окупается многократно. После решения записывается: какая была ситуация, какие рассматривались варианты, почему выбран этот, какие условия зафиксированы, когда возвращаемся к вопросу. Три-четыре такие записи по категории — уже основа стратегии, собранная на реальных ситуациях.
Именно кризисные решения дают лучший материал для будущих закупочных стратегий: они показывают реальные точки уязвимости, реальную скорость переключения и реальную готовность поставщиков идти навстречу. В спокойное время это оценить сложнее.
| Шаг | Вопрос | Срок |
|---|---|---|
| Оценка срочности | Что случится, если не решать две недели? | 1 час |
| Проверка договора | Что сказано об изменении цены и о сроках уведомления? | 1 час |
| Позиция сторон | Наша доля в выручке поставщика, стоимость и срок переключения | 1 день |
| Проверка рынка | Это тренд или инициатива поставщика? | 1–2 дня |
| Обоснованность | Какая доля затрат выросла и на сколько по структуре цены? | 15 минут |
| Решение | Какая временная схема с механизмом пересмотра подходит? | По ситуации |
| Фиксация | Где записаны ситуация, варианты и обоснование выбора? | 30 минут |
Закупочная категорийная стратегия быстро устаревает, если живет в отдельной презентации или файле. Чтобы стратегия закупочной деятельности работала в реальных процессах, ее нужно связать с заявками, поставщиками, договорами, условиями оплаты, закупочными процедурами, бюджетами и историей решений по категории.
Главная проблема ручного подхода в том, что стратегия существует отдельно от ежедневной закупочной работы. В одном файле зафиксированы целевая модель поставщиков, лимиты, сценарии переключения и формулы индексации, а в реальности заявки согласуются в почте, коммерческие предложения сравниваются в таблицах, договоры хранятся отдельно, а причины выбора поставщика остаются в переписке. В результате стратегия формально есть, но в момент принятия решения закупщик снова действует вручную.
Автоматизация помогает превратить закупочные стратегии из статичного документа в рабочий механизм. В системе можно фиксировать правила по каждой категории: целевую модель поставщиков, условия распределения объема, требования к предквалификации, формулы индексации, лимиты бюджета, кризисные триггеры, даты пересмотра и ответственного владельца стратегии.
Например, если по категории предусмотрено два одобренных поставщика и ежегодный тестовый объем для резервного подрядчика, это правило можно связать с закупочными процедурами и договорами. Если в стратегии указано, что при росте тарифа выше рыночного индекса на 10 п.п. нужно запускать пересмотр условий, такой триггер можно не держать в голове, а встроить в процесс контроля категории.

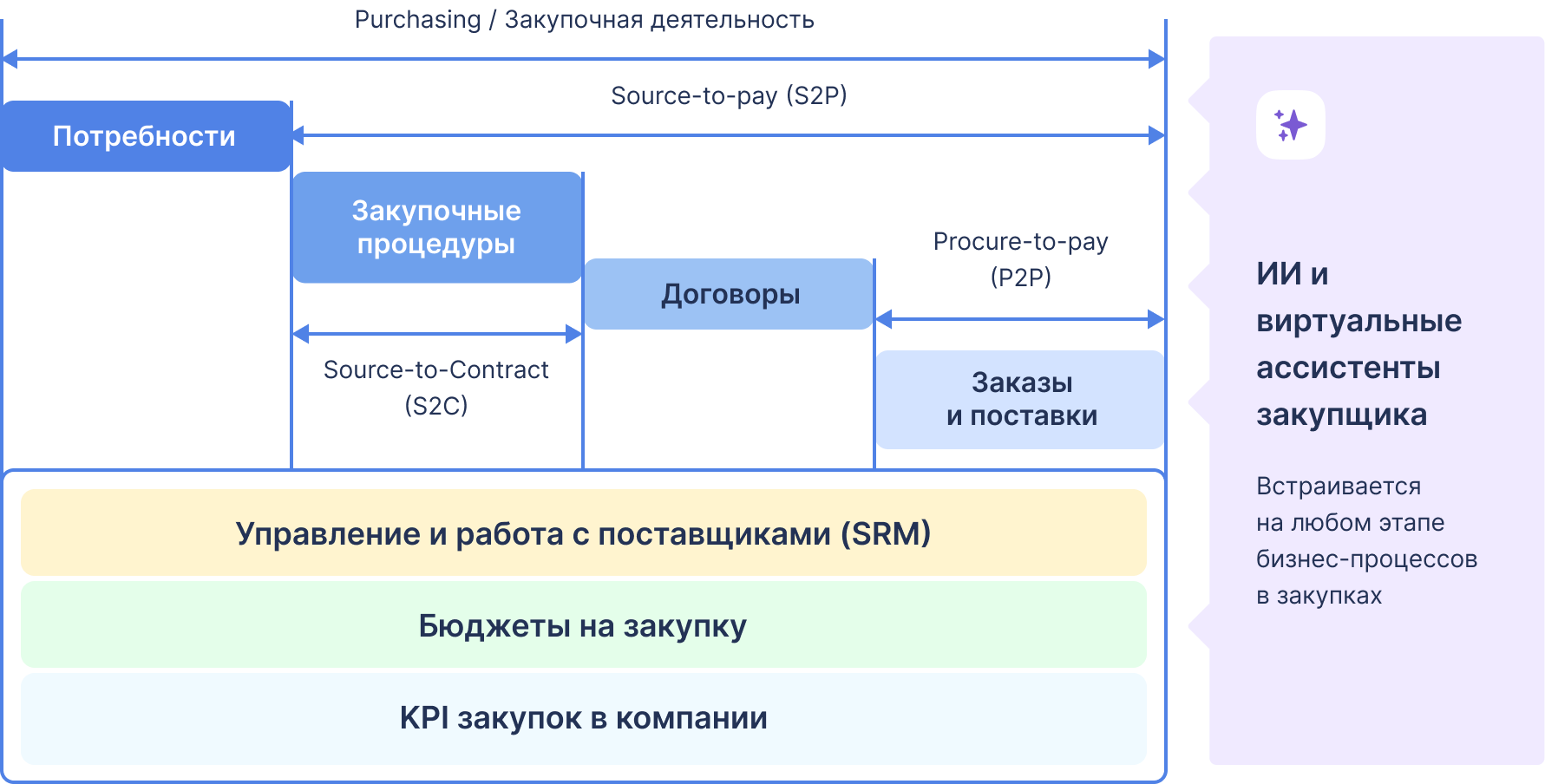

Сквозной контур закупочной деятельности: потребности, закупочные процедуры, договоры, поставки, SRM, бюджеты и KPI в ELMA365 Закупки
В ELMA365 Закупки можно настроить управление закупочной категорией в едином процессе: от сбора потребностей и выбора поставщика до договора, поставки, оценки результата и пересмотра стратегии. Так закупочная команда видит не только текущую заявку, но и контекст категории: какие поставщики уже проверены, какие условия действуют, какие риски зафиксированы, почему раньше принимались те или иные решения.
Это особенно важно для категорий с высокой долей в бюджете, критичностью для операций или зависимостью от одного поставщика. Когда данные о поставщиках, договорах, закупочных процедурах, бюджетах и KPI находятся в одном контуре, компании проще поддерживать стратегию актуальной, быстрее реагировать на изменения рынка и снижать зависимость от ручных таблиц и разрозненной переписки.
Самая частая ошибка — утонуть в анализе рынка и не дойти до выводов. Переверните логику: сначала выпишите пять-семь вопросов, на которые стратегия должна ответить: сколько поставщиков должно быть, фиксируем цену или индексируем, при каком условии меняем модель. Собирайте только нужные для этого данные. Стратегия на пять страниц с конкретными решениями полезнее сорока слайдов с красивыми графиками.
Раздел про риски работает, только когда содержит численные пороги и заранее определенные действия. Не «мониторим ситуацию на рынке», а «при росте индекса выше 12% инициируем пересмотр формулы»; не «рассмотрим альтернативных поставщиков», а «поддерживаем предквалификацию двух перевозчиков с ежегодным тестовым объемом не менее 5%». Простая проверка: поймет ли человек, впервые открывший документ в момент кризиса, что делать сегодня.
Запасной поставщик, с которым не работали два года, не подключится моментально. Реальная альтернатива требует регулярного объема: 5–10% категории, отданные второму поставщику, стоят несколько процентов переплаты, но дают проверенную возможность переключиться за неделю вместо месяцев. В кризис эта переплата окупается одним решением — особенно в категориях, где переключение требует физической перенастройки процессов.
Прозрачная структура цены с зафиксированными долями составляющих — лучшая защита от инфляционного давления. Она превращает переговоры о повышении из спора мнений в арифметику: топливо выросло на 20%, его доля 30%, значит тариф растет на 6%.
Соблазн в турбулентности — зафиксировать все на три года вперед и перестать думать. Работает обратное: чем выше неопределенность, тем короче обязательства и тем чаще пересматриваются решения. Полугодовой контракт с механизмом пересмотра почти всегда лучше трехлетнего по пиковой цене.
Полстраницы после каждого значимого решения: ситуация, варианты, выбор, обоснование, дата возврата к вопросу. Это дешевле любой методологии и решает три задачи:
Закупочная категорийная стратегия ценна не документом, а заранее принятыми решениями: сколько держать поставщиков, как устроена цена, что делать при росте рынка или уходе ключевого партнера. В спокойное время она делает экономию системной, в кризис — определяет скорость реакции.
Разрабатывать закупочные стратегии по всем категориям не нужно: приоритет определяют триггеры — доля в бюджете, критичность для операций, волатильность цен, зависимость от одного поставщика, изменения рынка и планы бизнеса. При этом устаревшая стратегия опаснее ее отсутствия: на турбулентном рынке горизонт пересмотра сжимается до года.
Если стратегии нет, а решение нужно сейчас, работает короткая последовательность: оценить реальную срочность, проверить договор, оценить переговорную позицию, проверить обоснованность требования через структуру цены, принять решение по временной схеме с механизмом пересмотра и зафиксировать его. Несколько таких решений и есть основа будущей стратегии, собранная на реальных кризисных ситуациях, где точки уязвимости видны лучше, чем в любом кабинетном анализе.
Закупочная категорийная стратегия — это набор правил и решений по управлению конкретной категорией закупок. Она определяет, у каких поставщиков закупать, как распределять объем, какие условия фиксировать в договорах, какие риски контролировать и что делать при изменении рынка.
Закупочные стратегии нужны, чтобы принимать решения заранее, а не в момент кризиса. Они помогают снижать зависимость от одного поставщика, управлять ценовыми рисками, системно получать экономию, согласовывать правила с бизнесом и быстрее реагировать на изменения рынка.
Чтобы разработать категорийную стратегию закупок, нужно проанализировать расходы, определить границы категории, изучить рынок поставщиков, сегментировать категорию по уровню риска и влияния на бизнес, сформулировать модель поставок, ценовой механизм, условия договоров и кризисные сценарии.
Закупочная стратегия особенно нужна для категорий с высокой долей в бюджете, критичным влиянием на операции, волатильными ценами, зависимостью от одного поставщика, сложной логистикой, изменением рынка или регулярными конфликтами с внутренним заказчиком.
Тендер решает задачу выбора поставщика в конкретной закупке. Закупочная стратегия шире: она определяет модель работы с категорией на длительный период, правила выбора поставщиков, сценарии переключения, ценовой механизм, условия договоров и порядок пересмотра решений.
Сначала нужно проверить договор и условия изменения цены, оценить реальную срочность, понять переговорную позицию, запросить рыночные альтернативы и проверить обоснованность повышения через структуру затрат. Если повышение неизбежно, лучше принимать временное решение с механизмом пересмотра, а не фиксировать долгосрочные обязательства по пиковой цене.
Управление закупочными стратегиями можно автоматизировать, если связать категории, поставщиков, заявки, договоры, условия оплаты, закупочные процедуры, риски, триггеры пересмотра и историю решений в единой системе. Это помогает поддерживать стратегию актуальной и использовать ее в реальных закупочных процессах.
Поделиться:
Комментарии

В этой статье мы рассмотрим рейтинг популярных BPM-систем для управления бизнес-процессами по состоянию на 2026 год.

Контроль закупок помогает компании предупреждать переплаты, нецелевые расходы, нарушения процедур и оплату неподтвержденных поставок. Для этого проверки встраивают в закупочный процесс до принятия решений, которые сложно или невозможно отменить: утверждения заявки, выбора поставщика, подписания договора и проведения оплаты.

Экспертиза в категории исторически принадлежит заказчику. Технолог знает, какие характеристики станка критичны для его линии. ИТ-архитектор знает, что выдержит интеграцию с текущим стеком, а начальник смены знает, почему комплект спецодежды не доживает до конца сезона. Закупки долгие годы приходили в этот разговор с процедурой, а не со знанием предмета, и роль исполнителя была логичным следствием: тот, кто не может оспорить выбор по существу, способен только его оформить.
